金年会

两手抓两不误 按下复工“快进键” 十巫六标项目统筹推进疫情防控和复工工作纪实

来源:十巫项目部 王军 日期:2020-03-22 21:17:09 浏览次数:

打印

金年会十巫六标项目部紧盯“2020通车攻坚战”目标任务,抢抓时机,超前谋划,扎实开展疫情防控和复工各项工作,顺利取得地方指挥部复工复产批复,率先组织管理人员及作业工人返岗,成为十堰项目群第一个复工项目。

一、发布“动员令”,赶赴主战场

“湖北健康码‘绿码’全省通用”、“可以不用其他证明材料就能入场”、“十堰E出行上传资料注意健康码身份证号不要遮挡”、“潜江已经可以上高速通行”,省内各地关于通行的消息在十巫六标项目部QQ群、微信群铺天盖地,大家纷纷转发政策文件、研讨文件精神,了解出行要点,为未返岗人员提供返岗“指南”。项目部按照分批返岗计划,科学组织管理人员和协作工人有序返岗。截至3月22日,项目部返岗员工98人,返岗率达83%。协作队伍返岗220人,确保了项目建设主战场攻坚力量。

二、做好“防疫员”,把好防控关

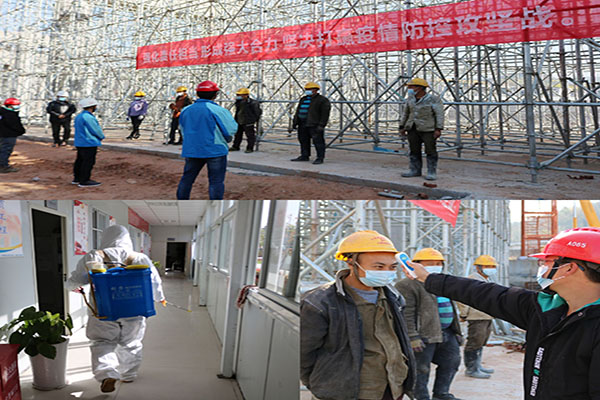

项目部严格强化疫情防控工作,压实主体责任,在疫情防控小组的领导下,积极推进各项日常防疫工作。在项目部驻地,储备充足的防疫物资,严格执行进出人员登记制,进入驻地人员测量体温、登记信息、双手及车辆消毒、配发口罩,严格开展驻地办公及生活区域日常消毒,落实食堂分时分餐制度,创新建立了“巡逻员”“站岗员”制度,利用内部力量开展日常巡逻督查,遇到未规范佩戴口罩、人员间隔距离不满足要求等现象立即劝导,切实强化了驻地人员防疫意识。

在施工现场,推进班前防疫“三步曲”(班前施工员对即将上岗工人测量体温登记健康档案、防疫消毒、开展班前安全培训),对施工区域实行全封闭作业,限制人员流动,确保施工人员全身心投入项目生产建设。


三、当好“主攻手”,按下“快进键”

面临疫情防控总体形势,项目部坚决落实省及地方市县各级防疫指挥部下达的“五个到位”工作要求(即防控机制到位、员工排查到位、设施物资到位、环境消杀到位、安全生产到位),全力储备防疫物资,认真排查员工健康情况,建立个人健康档案,认真落实各项防疫政策,并积极对接竹山县防疫指挥部和县交通运输局,推进复工复产工作。经过多次沟通协调,3月16日,顺利取得竹山县防疫指挥部复工许可;3月18日报经总监办批复同意复工,掀开了十堰项目群复工热潮。

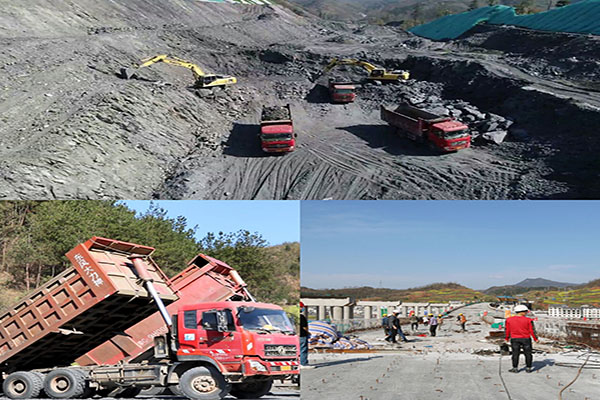

目前,首批返岗的施工作业人员正在溢水枢纽互通E匝、C匝、东川大桥和路基三队K54-860+K55+040处现场施工,分别进行现浇箱梁施工组织、支架拆除及搭设、压浆、张拉和路基填方压平等各项生产工作,确保项目建设按下“快进键”。


春暖花开万象新,复工复产正当时。十巫六标项目部正广泛动员作业人员全心全意投身项目建设,加足马力,乘势而上,以实际行动表明坚决打赢疫情防控阻击战和2020年通车攻坚战的坚定决心。


XML 地图
