       一、项目概况

1.1线路走向

十堰经镇坪至巫溪高速公路郧西至鲍峡段,是湖北省规划的“九纵五横三环”高速公路网中的“纵八”线的重要组成部分。项目总投资约75.7亿元,全长34.1公里,桥隧比约68%。全线采用设计时速80km/h,路面宽度25.5m的双向四车道高速公路标准。路线起点在郧西县城以南的天河附近与福银高速公路交叉,起点桩号 KO+540.650,设置郧西南枢纽互通与福银高速公路、省道 S301 衔接;路线向南至黄土梁村,跨省道 S306 后,设置观音停车区,经营旺沟,在观音镇以西设观音互通连接国道 G242;向南设置垭子湾隧道、天河口隧道至汉江北岸后,设置汉江特大桥跨过汉江至郧阳镇五峰乡;在西峰村设置五峰互通与省道 S304连接;沿南北峰村,经花瓶沟水库以西至石门村,设置石门村隧道,经黄楝树庄至枫树湾,设置青岩隧道(4975 米)至东沟村,设置田家湾特大桥跨过冲沟,设置闵家沟隧道至分水岭村,于梁家院附近跨过襄渝铁路及复线,在鲍峡镇以东的雷家院附近跨国道 G316,至项目终点,终点桩号K35+316.367,设鲍峡枢纽互通连接十天高速公路、十巫高速公路鲍峡至溢水段。路线总里程为34.865 公里,其中郧西境内约 16.867公里,郧阳境内约 17.998 公里。

第一合同段承担K0+540~K11+200段(全长10.75km)一期土建工程及K0+540~K34+865段(全长34.865km)二期路面工程施工任务。一期沿线结构为:郧西南枢纽互通、福银高速跨线桥、天河大桥、贾家坊中桥、天河坪大桥、黄土梁隧道、晏家湾大桥、佛洞沟口大桥、尚家湾大桥、黄土梁村1号大桥、黄土梁村2号大桥、省道S306分离式立交、黄土梁村3号大桥、长坪大桥、营房沟大桥、观音镇大桥。

根据初步设计图纸及路线周边环境,本合同段重难点工程为:郧西南枢纽互通、尚家湾大桥,梁场建设和施工便道建设,其中晏家湾大桥~黄土梁3号桥段落是本项目的关键线路.

1.2技术标准

本项目为双向四车道高速公路,整体式路基宽度为25.5m,分离式路基宽度为12.75m。

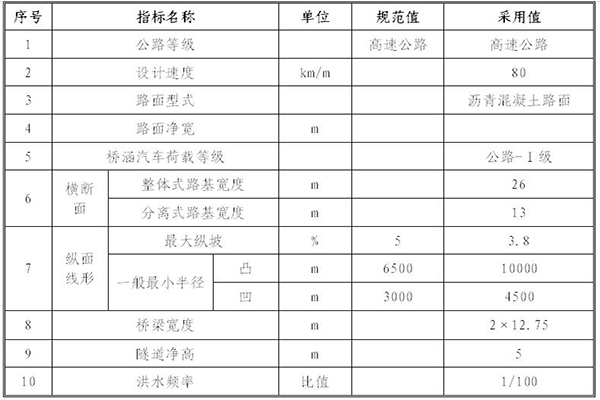

表1.主要技术指标表


1.3项目合同额及主要工程数量

本标段合同金额为17.46个亿,其中一期13.0个亿,二期为4.46个亿。

本标段全线路基挖方456.66万方(自然方),填方219.22万方(压实方),弃方261.67万方(压实方);全线桥梁单幅全长16765.65m,其中主线桥单幅单侧长11186.98m(主线桥14座),匝道桥5578.67m(匝道桥16座,拼宽桥4座);设置枢纽互通1处(郧西南枢纽互通),收费管理所1处(郧西南收费管理所)。全线共有预制梁板1896片,其中30mT梁229片、40mT梁1627片、20m空心板40片,现浇箱梁1465.9m、悬臂现浇梁140m、桩基1303根(25484米),墩柱612根,桥台55个,地系梁230个,承台167个,盖梁362个;全线共有涵洞通道7道;桥隧比占主线总长的58.3%;全线共有砼51.54万m³、钢筋5.99万吨。

1.4 工期安排

本项目一期土建为第一标段,起讫桩号K0+540-K11+200,全长10.75km;二期路面起讫桩号K0+540-K34+865,全长34.865km。项目一期土建工程计划开工时间为2021年8月1日(具体开工时间以监理开工令为准),计划完工日期为2023年7月30日,工期24个月;二期路面工程计划开工时间2023年8月1日,计划完工日期2024年7月30日,工期12个月。计划总工期36个月。
